西加拿大首个小型模块化核反应堆测试中心将落户里贾纳

西加拿大首个小型模块化核反应堆测试中心将落户里贾纳

 萨斯喀彻温省宣布将建立西加拿大首个针对小型模块化核反应堆(Small Modular Reactors,简称 SMR)的安全、许可与测试中心,选址于里贾纳大学旁的创新萨省(Innovation Saskatchewan)研究与科技园区。

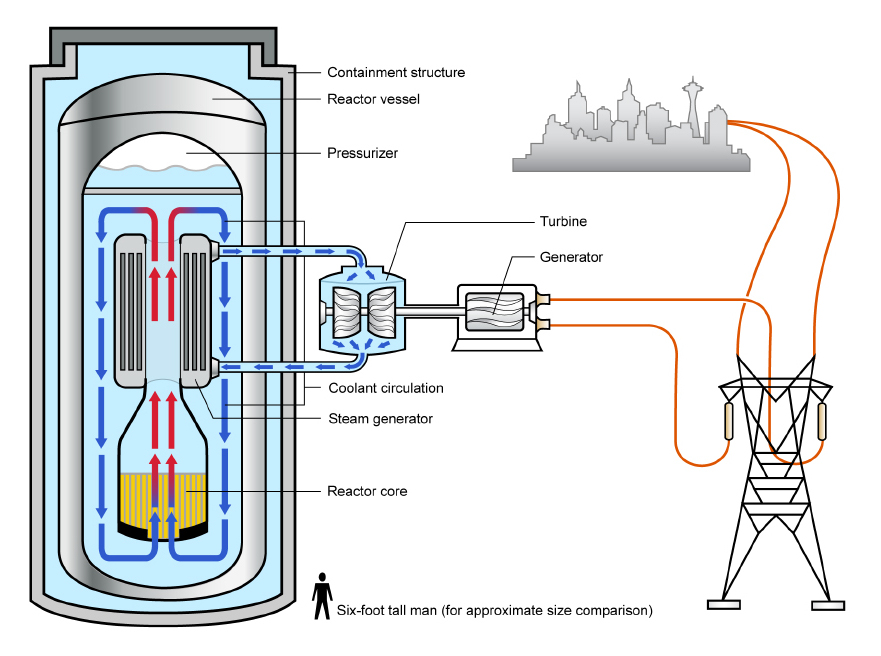

目前,加拿大约 15% 的电力来自核能,但西部省份尚未开展核能发电。新中心将部署两个模拟反应堆部分结构的 SMR “测试回路”,用于模拟核反应堆运行条件。据负责核能发展的省政府电力机构 SaskPower 介绍,这些测试设备虽为非核装置,但可再现实际反应堆内的化学与热工条件,支持研究者分析运行效率与安全性。

萨省负责 SaskPower 的部长杰里米·哈里森(Jeremy Harrison)表示,该中心将有助于萨省发展“核能卓越”产业体系,培育本地核能人才与供应链。他强调核能是萨省能源安全战略的重要组成部分,并称此项目体现跨省合作,获得安大略省及新不伦瑞克省支持,具有“全国团结意义”。

里贾纳大学 SMR 安全研究主席、助理教授阿瑟·西图姆(Arthur Situm)表示,测试回路能帮助科研人员研究反应堆材料及化学变化。其指出:“反应堆属于高额前期投资设备,因此必须尽可能延长运行时间并确保高效,以收回成本。”测试平台也将推动本地高校开设核工程、热工水力、化学与安全等相关课程与研究项目。

SaskPower 总裁帕迪亚(Rupen Pandya)则表示,该中心能吸引和培养核能发电所需专业人才,并称公司“对核能工作高度认真”。该公司仍在评估是否在萨省建设 SMR。哈里森透露,如果未来推进建设,东南部城市埃斯蒂文(Estevan)将是“最可能地点”。目前已有两个附近备选厂址,最终址点将在今年公布。

按照 SaskPower 规划,是否建设 SMR 的最终决策将于 2029 年前做出,若通过,则计划 2031 年开工、2034 年完工。

资金方面,SaskPower 出资 400 万加元,联邦政府通过草原经济发展局(Prairies Economic Development Canada)提供 200 万加元,创新萨省出资 100 万加元,并提供三年场地租赁的实物支持。此外,加拿大核实验室(Canadian Nuclear Laboratory)将提供设计方面的技术支持。
